U様邸新築工事

所在地

福岡県福岡市早良区

工事期間

2014/10/24~

WEBカメラ

屋外カメラを見る

写真をクリックすると大きな画像を見ることができます。

12024/08/06

現地確認

22024/08/31

地盤調査を行いました。
SS式サウンディング試験です。

32024/10/12

秋晴れの一粒万倍日。絶好の地鎮祭日和でした^^

42024/10/21

丁張りを架けました。

52024/10/24

敷地の左右に後から重機が入れないので、基礎工事の前に配管を埋設します。

62024/10/24

WEBカメラの画像です。職人さんと打ち合わせしてる私。

72024/10/24

後から手掘りするという方法もあるのでしょうけど、やはり機械でやった方が早いしコスト的にも有利ですね。

82024/10/24

埋め戻して今日の作業は完了!

92024/11/04

祝日ですが職人は日曜日だけ休みです。掘削工事が始まりました。

102024/11/04

基礎外周部はスターラップの分大きく掘り下げます。

112024/11/04

残土を出して砕石を敷き詰めます。

122024/11/04

プレートで転圧

132024/11/04

左右の隙間が余りないので先に配管は埋設してあります。

142024/11/04

防湿フィルムを敷き詰めます。

152024/11/04

今日の工事はここまで。次は捨てコンです。

162024/11/09

捨てコン流しました。

172024/11/11

工場で加工した鉄筋が届きました。

182024/11/12

外周部を並べて行きます。

192024/11/12

スラブ金を並べます。

202024/11/12

人通口の補強筋も下に来るように。

212024/11/12

ベタ部分を結束してサイコロで被り厚を確保。

222024/11/13

鉄筋組み終わりました。

232024/11/13

スラブ筋D13@200
その他、主筋2-D16とか図面通りに鉄筋が組まれているか確認します。

242024/11/13

人通口の補強もしっかり入っています。

252024/11/14

給排水管を逃がしてます。
鉄筋を切らないと入らなかったので明日の配筋検査までに補強筋を入れておくように指示だしています。

262024/11/15

配筋検査を受けました。無事合格です。

272024/11/18

今日はコンクリート打設です。

282024/11/18

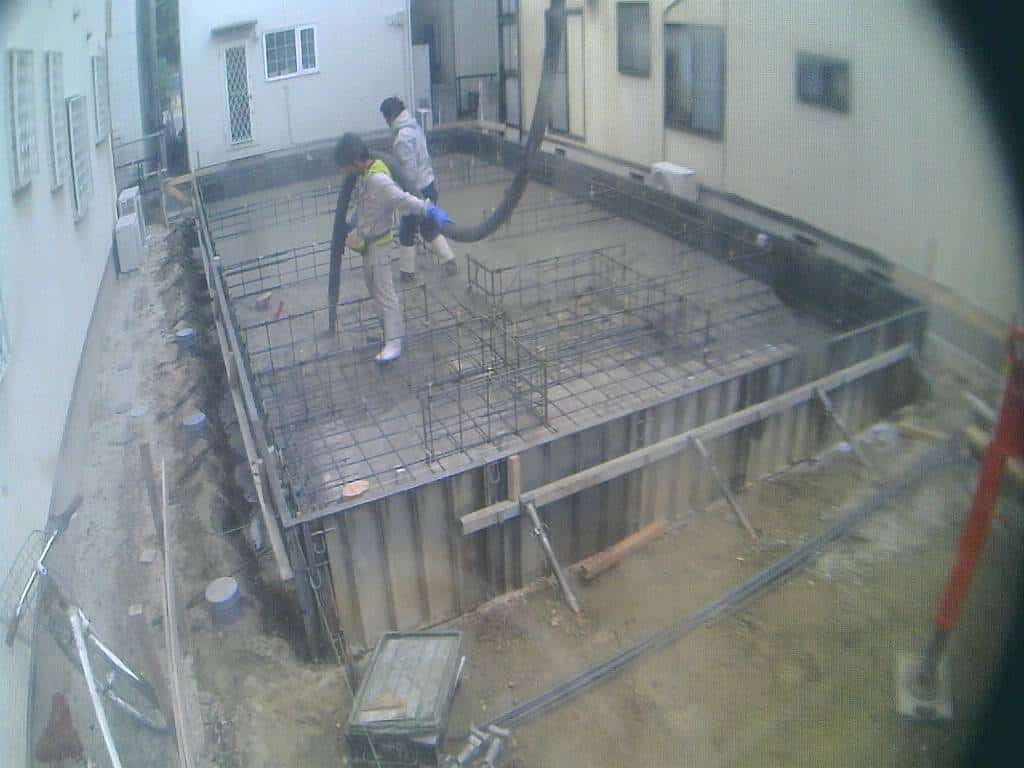

ポンプでコンクリートを流します。

292024/11/18

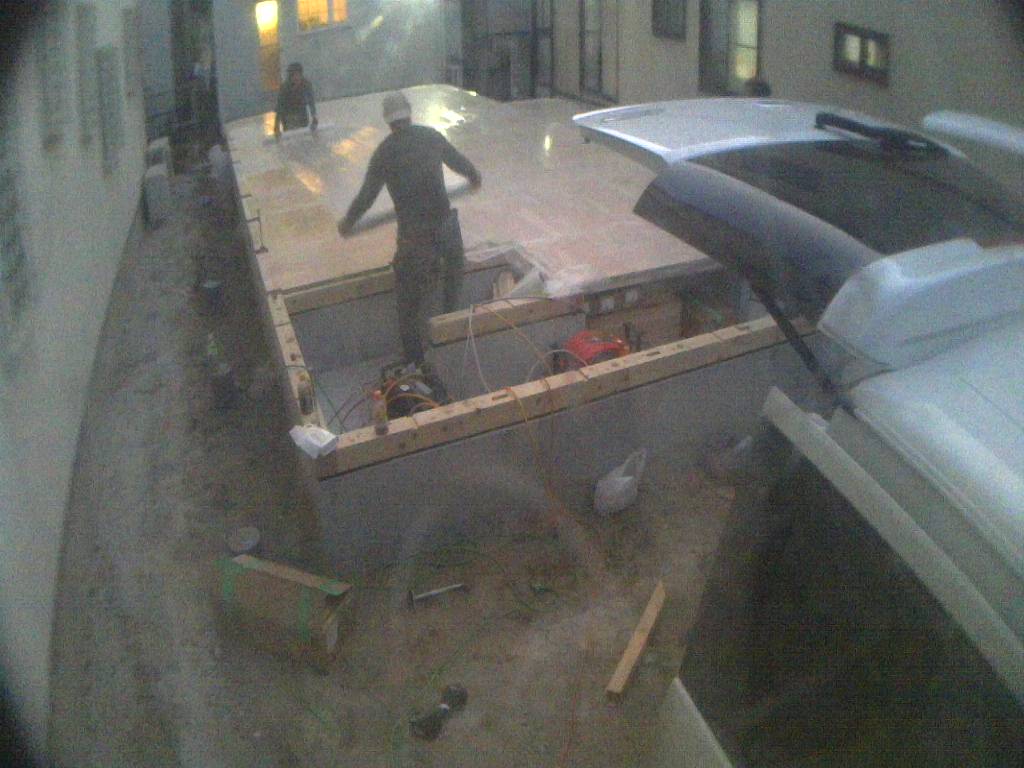

WEBカメラの画像です。

302024/11/18

ベタの打設完了しました。

312024/11/19

立ち上がりのメタル型枠を組みました。

322024/11/19

アンカーボルトとホールダウンの位置を確認。明日はコンクリート打設です。

332024/11/20

今日はコンクリート打設です。ポンプ車が来ています。

342024/11/20

型枠内にこのホースでコンクリートを流しこみます。

352024/11/20

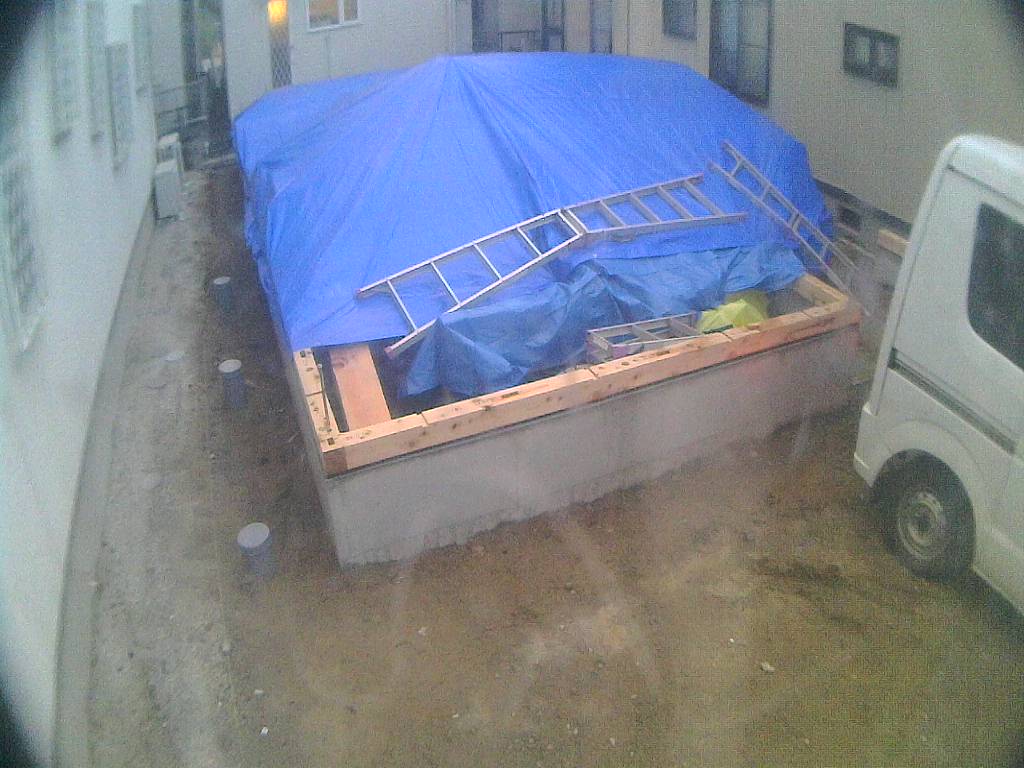

セルフレベリング剤で基礎の天端を整えて今日の作業は終了です。
