写真をクリックすると大きな画像を見ることができます。
22024/08/19
敷地の高低差をスケールでざっくり測ります。これから設計作業です。
52024/11/28
既存のブロック擁壁は使える部分は残して、塞がないといけない部分は新規ブロックで土留めします。
72024/12/06
高低差があるので一番高いところが道路から1000mmになるように300mm程削り取りました。
約90m3捨ててます。残土って捨てるの高いんですよね・・・
82024/12/06
地中に埋まっていた部分からバットレスが出てきました。
解体撤去します。
102024/12/11
丁張りをかけました。年内に基礎工事完了目指して進めて行きます。
112024/12/13
WEBカメラの画像です。
基礎工事が始まりました。基礎の位置をラインカーでマーク。
152024/12/13
基礎が大きいのでやはり時間がかかりますね。
明日も引き続き掘削です。
202024/12/14
今日の作業はここまで。
来週から鉄筋を組んで行きます。

212024/12/15
捨てコンまで終わってます。地中梁があるのでこのような感じになってます。
232024/12/17
外周部のスターラップは工場で作ってきてる物を並べます。
292024/12/20
今日は瑕疵担保履行法に基づく保険の配筋検査を受けました。
スラブD13-@200です。
312024/12/20
耐震等級3にすると地中梁とかごつい基礎になりますね。
322024/12/20
外周部に型枠を建ててスラブの生コン打設に備えます。
332024/12/24
雨天で延期になったベタスラブのコンクリート打設しました。
342024/12/25
今日は井戸を撤去します。
水神上げは地鎮祭の時に一緒にお祓いしてもらってます。
352024/12/25
パイプを引き上げて撤去しましたが、なんかすごい臭う・・・
そういえば神主が酒と塩を入れてたな・・・
25m位ありました。少しづづ引き上げてカットしながら撤去します。
382024/12/25
基礎はベタのコンクリート打設が済んで、立ち上がりの型枠を組んで行きます。
392024/12/25

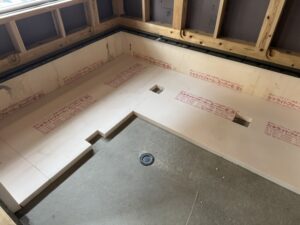

基礎内断熱です。型枠の中に50mmのカネライトE3を設置しています。
412024/12/26
ホールダウンの位置だけ間違いのないようにしっかり確認。
422024/12/26
あとは基礎天端をセルフレベリング剤流して今日の作業は終了です。
もう年末年始休暇に入るので、型枠解体は年明けですね。
432025/01/09
今日から仕事始めですが、休みの間に基礎の型枠は取れてました。
442025/01/09

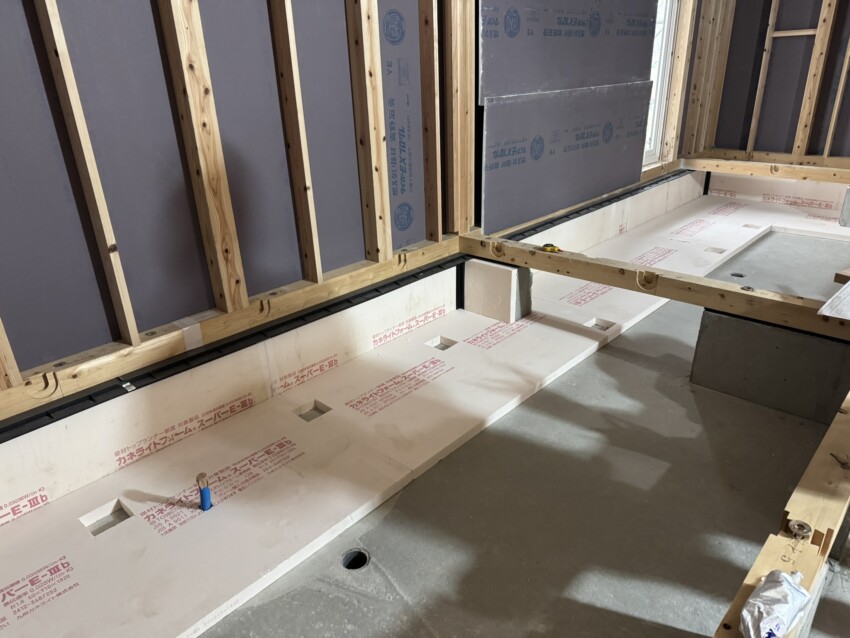

基礎内断熱です、スタイロE3を型枠の中に入れてコンクリートと一緒に固めています。
462025/01/10
WEBカメラの画像です。雪が降りました。今週末は気温が低いみたいです。
次へ
