Y邸新築工事

所在地

福岡県

工事期間

2017/12/18~2019/04/01

WEBカメラ

屋外カメラを見る

施工事例

施工事例#51を見る

写真をクリックすると大きな画像を見ることができます。

12017/06/17

現地確認
高低差がある敷地です。

22017/10/11

既存建物の解体が終わりました。

32017/10/25

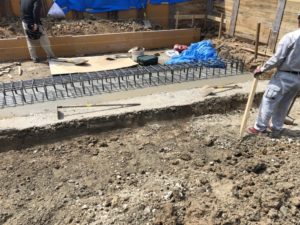

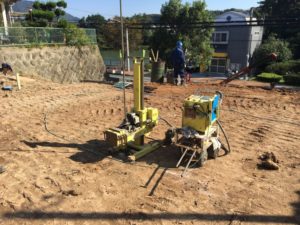

地盤調査を行いました。

42017/10/25

ボーリング調査も実施しましたが、機械を上げるのに一苦労です。アームがこれ以上伸びないので見ていて危なっかしいですね。

52017/12/14

歩道の歩車道境界ブロックを切り下げ。

62017/12/17

アスファルトで仮復旧します。

72018/12/18

造成工事開始です。

82017/12/23

残土を出します。

92017/12/23

どんどん出します。

102018/01/29

建築確認がなかなか下りないので、出来るところから施工します。
隣地境界のブロックを積み直します。

112018/01/26

ブロック210枚を人力で上まであげます^^;

122018/01/27

ブロック基礎のコンクリートも重機で上にあげました。

132018/02/02

ブロックの施工完了。

142018/02/13

建築確認がようやく下りたので工事再開です。

152018/02/22

建物の下になる部分を地盤改良しています。
田の字に区切って4分の1づつ施工します。

162018/02/22

地盤改良剤を50kg/1t混ぜて埋めていきます。
作業スペースの関係で田の字に区切っている訳ですね。

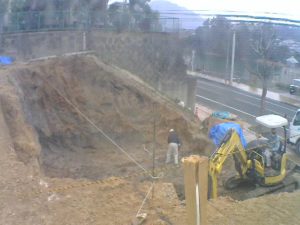

172018/02/28

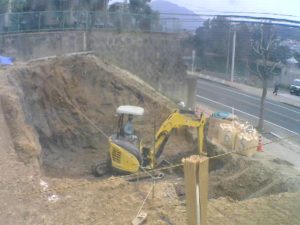

WEBカメラの画像です。
4分の1を支持層まで穴を掘ります。

182018/02/28

改良剤を混ぜて埋め戻し。

192018/02/28

少しづつランマーで転圧しながら埋めていきます。

202018/02/28

他の現場を回って16時30分に現場到着。
もう今日の作業は終わってました^^;

212018/03/12

養生期間も終わり地盤改良工事が終わりました。

222018/03/12

捨てコンの準備中です。

232018/03/15

地中梁の床掘をしています。

242018/03/21

雨が続いてますね。

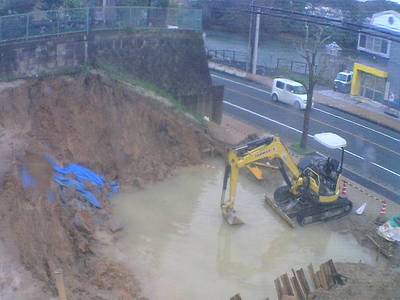

252018/03/22

土砂崩れを起こしてプールになってます。

262018/03/23

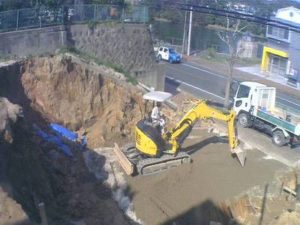

このままではちょっとマズいです。
2次災害の危険があるので、急ぎ対処します。

272018/03/24

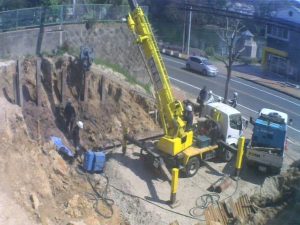

杭打ち機を入れる為、再度埋め戻し・・・

282018/03/24

砕石を転圧して車が入れるようにします。

292018/03/28

杭打ち機でH鋼を打ち込みます。

302018/03/28

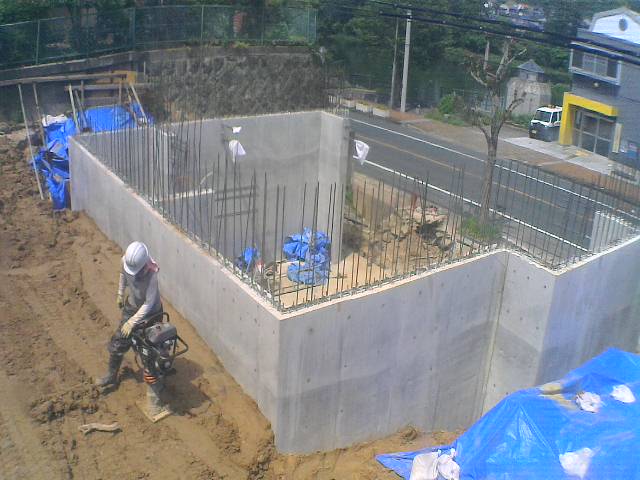

5mのH鋼を支持層までしっかりと打ち込みました。

312018/03/30

横矢板をはめて行きます。

322018/03/30

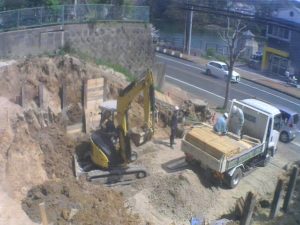

裏込めの土を入れて山留めします。

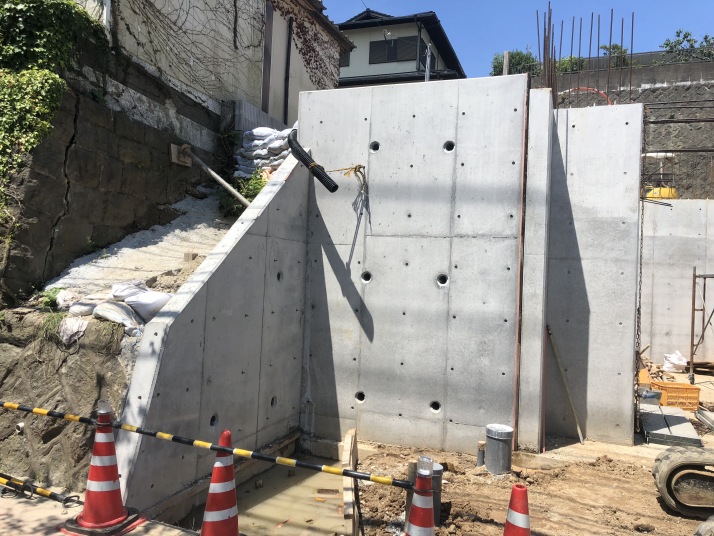

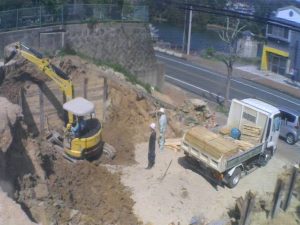

332018/04/03

しっかりと山留め出来ています。
明日から基礎工事再開です。

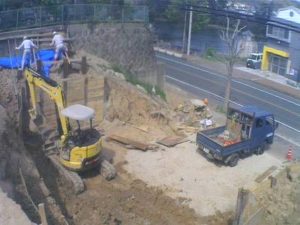

342018/04/04

斜面をブルーシートで養生しています。

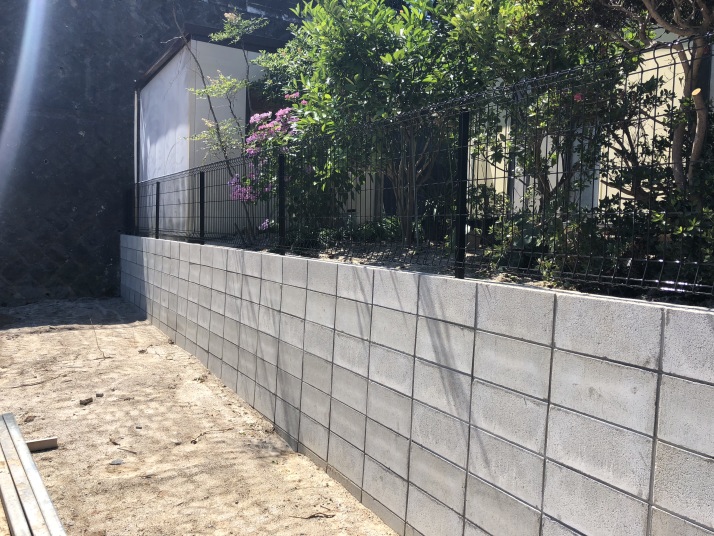

352018/04/05

一度埋め立てたので再度残土を出しています。

362018/04/09

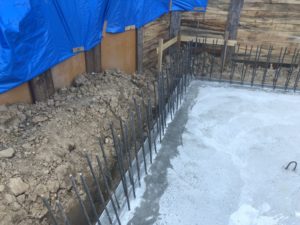

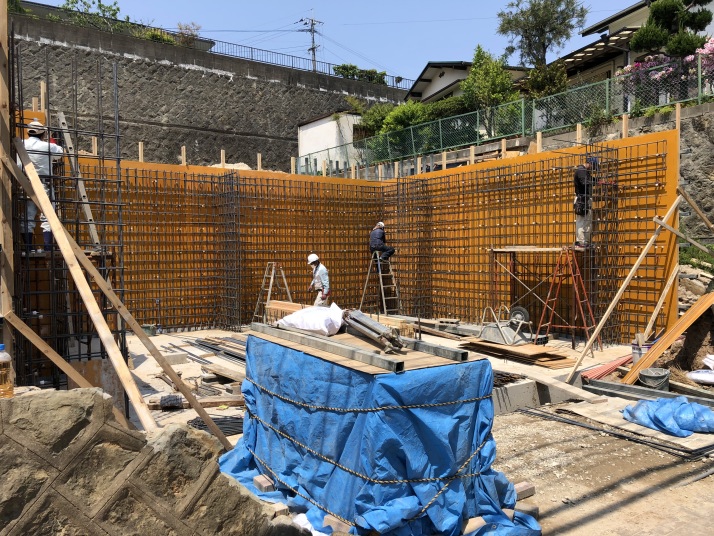

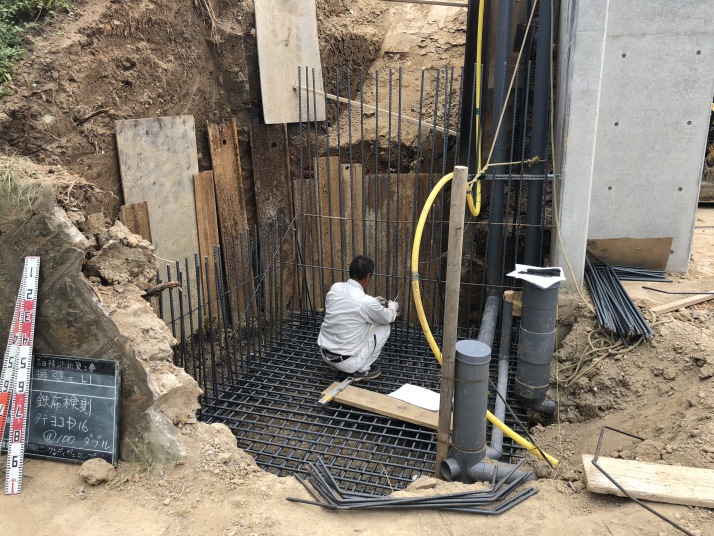

基礎の地中梁の鉄筋を組んでいます。

372018/04/09

コンクリート打設です。
下半分だけ埋めて固定します。

382018/04/10

この地中梁を全部で4箇所作ります。
それからベタの鉄筋を組んで検査を受けます。

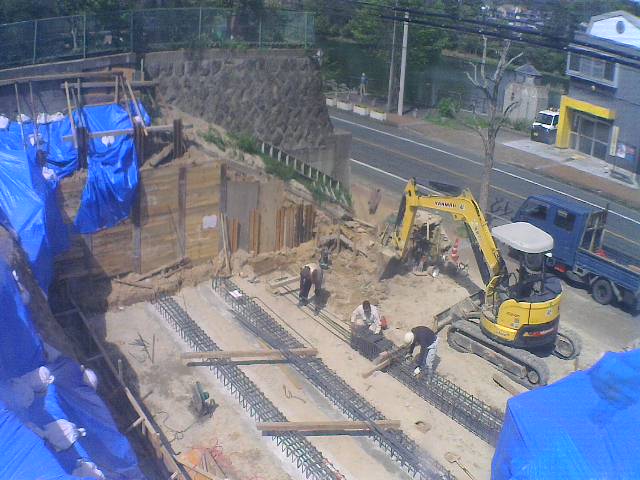

392018/04/12

WEBカメラの画像より
地中梁は3個目の鉄筋を組んでいます。

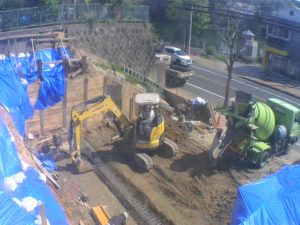

402018/04/13

コンクリート打設です。
これで地中梁は3本出来ました。

412018/04/16

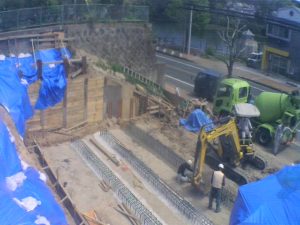

4本目の地中梁と地下スラブの鉄筋を組んでいます。
明日は配筋検査を受けます。

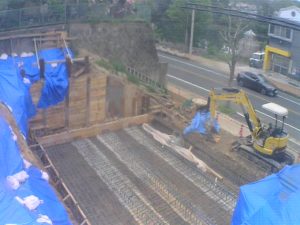

422018/04/17

地下のベタ基礎スラブの配筋が終わりましたので、瑕疵担保履行法に基づく鉄筋の配筋検査を受けました。

432018/04/17

長辺方向D13-@150ダブル

442018/04/17

短辺方向D13-@200ダブル
図面通り出来てます。
検査も無事に合格!

452018/04/18

立ち上がりの壁につながる配筋を組んでいます。
WEBカメラの画像ですが暗くなるまでやっていたようです。

462018/04/19

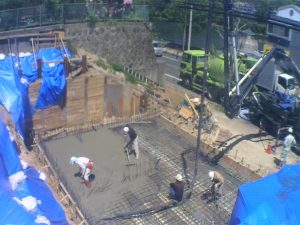

コンクリート打設です。

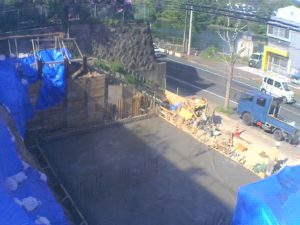

472018/04/19

打設完了!

482018/04/20

型枠を作っています。

492018/04/20

壁もダブル配筋なのですが、間に止水版(ゴム)を挟んでいます。打ち継ぎから水が中に入ってこないように考えて施工しています。

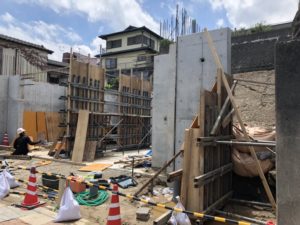

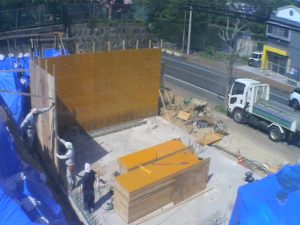

502018/04/21

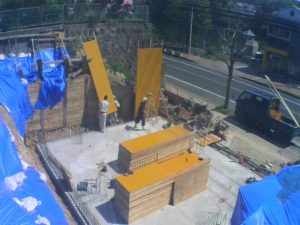

擁壁の型枠を立てて行きます。

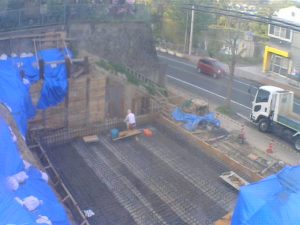

512018/04/21

WEBカメラが丁度いい位置についているので
作業の流れが一目瞭然です^^

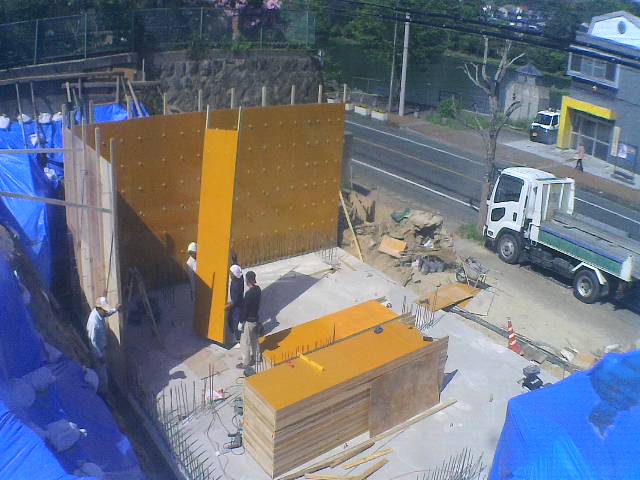

522018/04/21

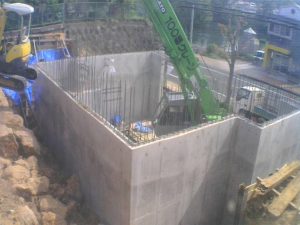

4m近い擁壁なので型枠も長いですね。

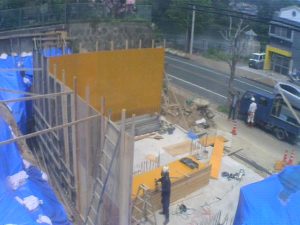

532018/04/23

私が映っている画像を見つけました。
打ち合わせして来ましたが
GW前までにどこまでやれるかですね!
コンクリートを流して養生期間と連休が重なれば一番無駄がないのですが・・・^^;

542018/04/26

擁壁の鉄筋を組んでいます。

552018/04/26

地下から1階に上がる室内階段ですが、コンクリートから支持するアンカーボルトを突き出すので位置を割り出しています。
ここは大工さんに墨を出してもらわないと難しいですね。

562018/04/28

袖壁と梁の鉄筋を組んでいます。

572018/04/28

縦筋D13@150ダブル
横筋D13@200ダブル

582018/05/02

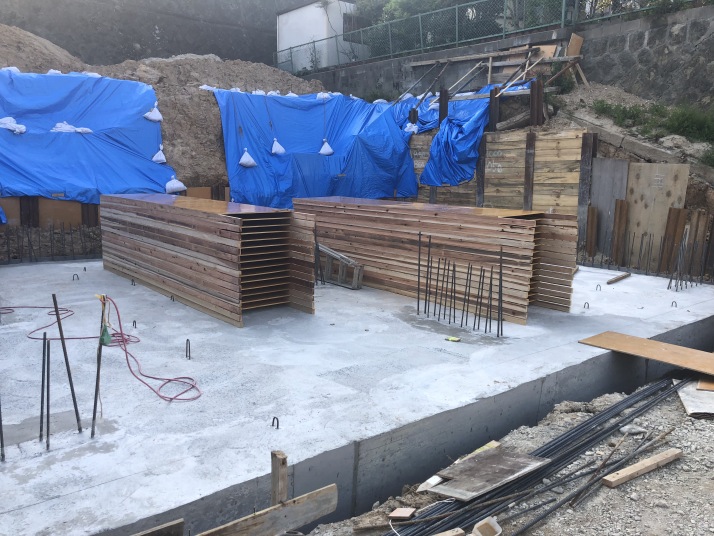

GW前半の休み返上でなんとか型枠が出来ました。
4m近い高さがあるので足場を架けています。

592018/05/02

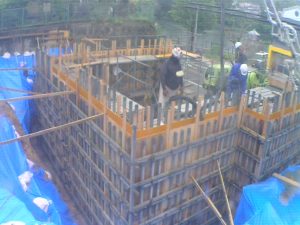

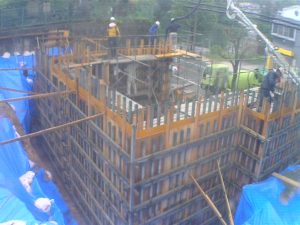

ポンプでコンクリート打設。

602018/05/02

打設完了!
小雨なのでなんとか打ち終えました。
これで明日から4連休の間に養生できます。
ゆっくり休めます^^

612018/05/07

型枠解体です。

622018/05/08

WEBカメラの画像です。
雨がなかなか止みませんね。
型枠を解体して埋め戻しまで今週中に進める予定です。

632018/05/09

型枠取りました。

642018/05/09

裏側は雨で土砂崩れです。
型枠が挟まって抜けないのでクレーンを呼んで土砂を動かすしかないですね。
なかなか思うように進みません(泣)

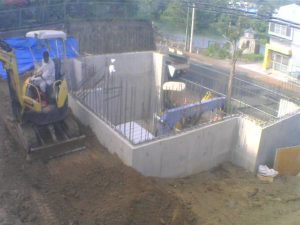

652018/05/11

クレーンが来ました。

662018/05/11

型枠を引き抜きます。
明日はここまでクレーンでバックホウを上げます。

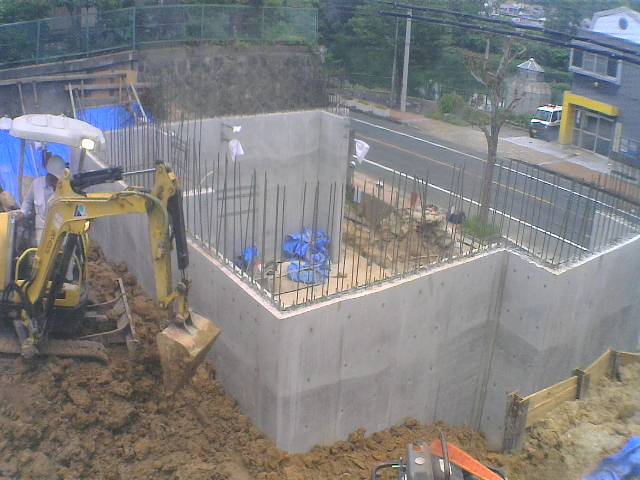

672018/05/12

クレーンで重機を上にあげました。

682018/05/12

機械で埋め立てるとあっという間です。

692018/05/12

ダンピングランマーで転圧しながら少しづつ埋めていきます。

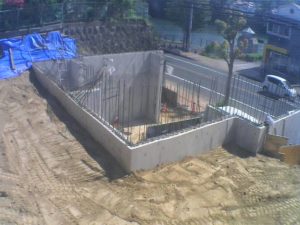

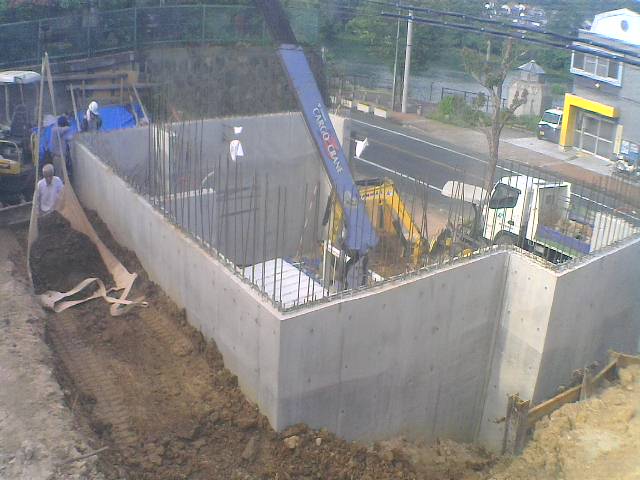

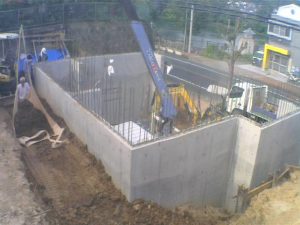

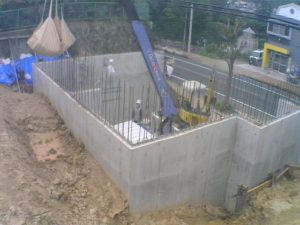

702018/05/16

高低差があるので埋め立てるのも大変です。
クレーンで土を上に上げてます。

712018/05/16

なかなか手間が掛かる作業です。

722018/05/19

どんどん埋めていきます。

732018/05/21

埋め戻しはぼ完了。

742018/05/21

次は左右の擁壁を作ります。

752018/05/25

擁壁のスラブを塞ぐ前に、上の段を仕上げます。

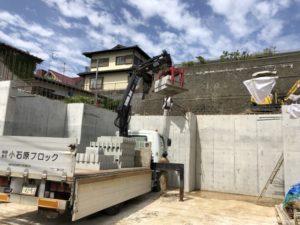

隣地のブロックを搬入。
なんとか届いたので良かった^^

762018/05/26

ポンプで隣地のブロック基礎コンクリートを打設しています。

772018/06/01

雨水と汚水、上水道とガスの配管を逃がしました。

782018/06/02

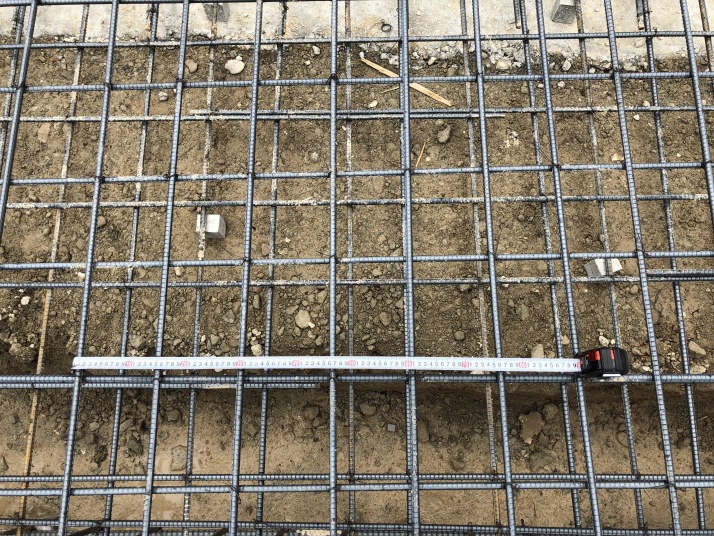

左右の擁壁底盤の鉄筋です。
D16-@100ダブルです。

792018/06/04

底盤のコンクリートを打つ1時間前。
作業に追われてます。

802018/06/06

雨が降って泥が流れ込み・・・
この土は雨が降ったらダメですね。
手でかきだしてます。
スラブのコンクリートは打設済みなので良かったです。

812018/06/08

左右の擁壁の鉄筋を組んでいます。

822018/06/08

4m近い高さがあるのでハシゴで登ったり下りたりが大変です。

832018/06/11

型枠施工完了!

842018/06/13

コンクリート打設です。

852018/06/13

お隣のブロックとフェンスの修復も完了しています。

862018/06/19

型枠は外しました。

872018/06/19

綺麗に出来てます。

882018/06/19

クレーンで埋め戻しの土を上げています。
この作業が終わったらようやく天井を作れます。

892018/06/27

中央の壁の鉄筋を組んでいます。

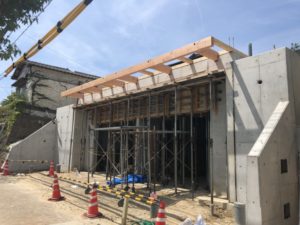

902018/07/04

RCの壁4箇所型枠を組んでいます。

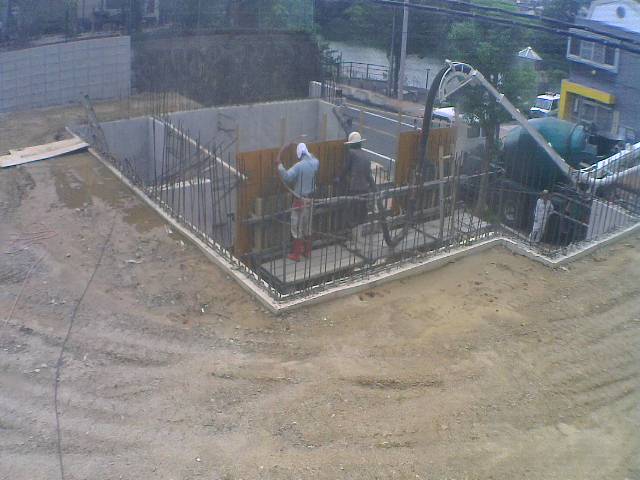

912018/07/09

豪雨で先週打てなかったコンクリートをやっと打てました。

922018/07/13

型枠を取りました。
キレイに打ててますね。

932018/07/16

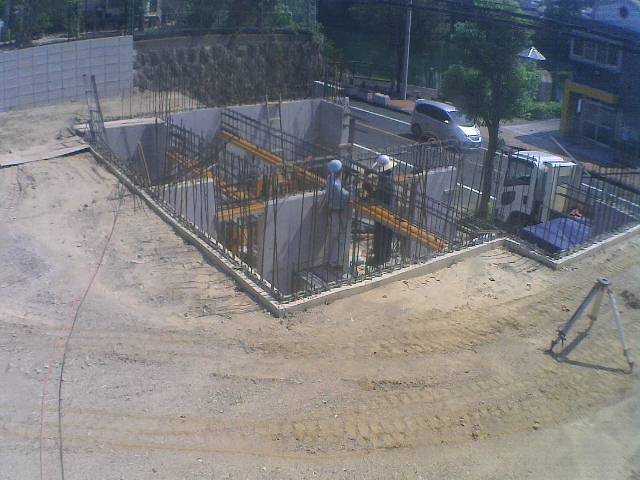

梁の型枠と鉄筋を組んでいます。

942018/07/20

梁まで型枠が組みあがりました。
引き継きスラブまで一気に組んで行きます。

952018/07/24

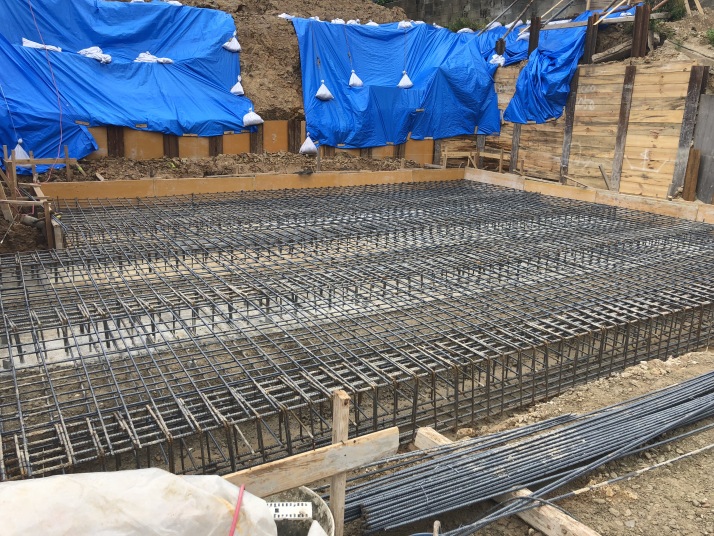

スラブの型枠完了。
サポートでしっかりと突っ張っています。

962018/07/24

スラブの配筋を施工中です。

972018/07/27

大分組みあがりました。
D13@200ダブル配筋です。

982018/07/31

スラブの型枠を組みました。
配管の逃がしも終わっています。

992018/08/01

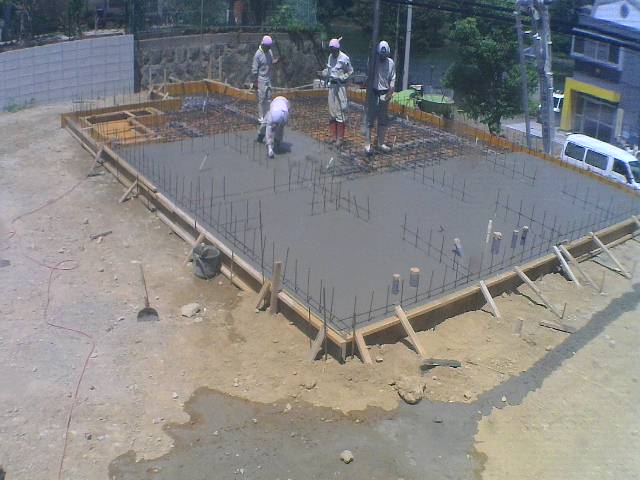

コンクリート打設です。

1002018/08/02

翌日にはもう固まってます。
つぎは立ち上がりの施工です。

1012018/08/03

鉄筋を施工中。

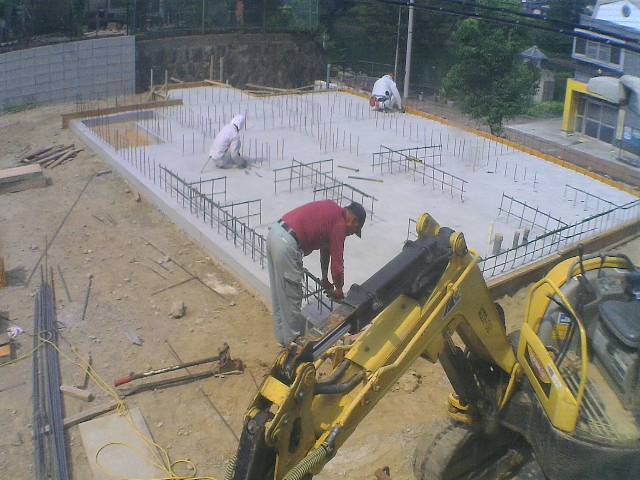

1022018/08/04

型枠を組ん行きます。

1032018/08/06

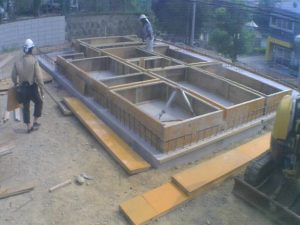

大分出来上がりました。

1042018/08/06

WEBカメラの画像です。
暑いので大変ですが頑張って進めています。

1052018/08/08

型枠が組みあがりました。
長く突き出ているのはホールダウンアンカーです。
位置出しがシビアなので先に固定して置きます。

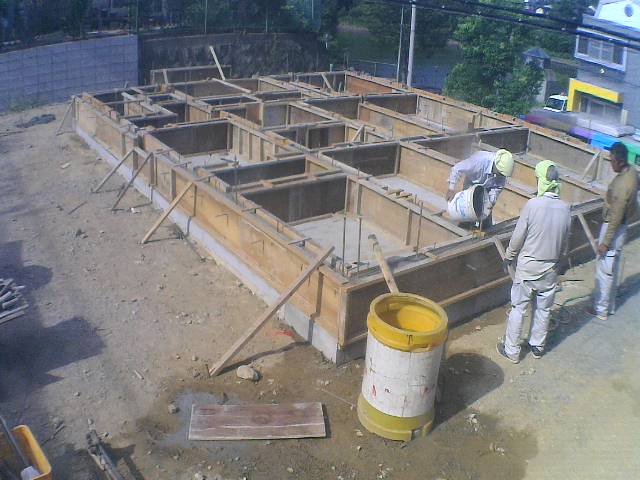

1062018/08/09

朝7:30分頃の画像です。
これお巡りさんですよね??
なんでこんなところまでパトロールしてるのか??
ここまでは4mのハシゴを登らないと来れないのに・・・
気になってるのかな?(笑)

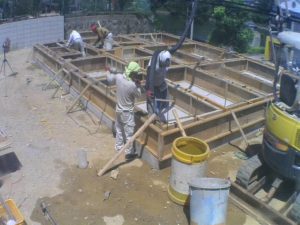

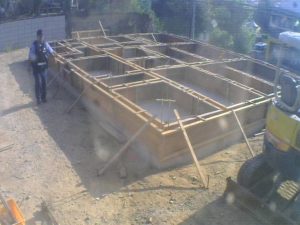

1072018/08/09

コンクリート打設です。

1082018/08/09

基礎天端をレベリング剤で水平に均します。

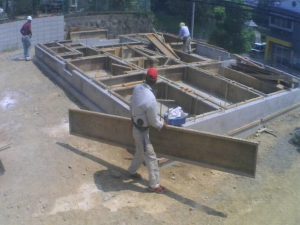

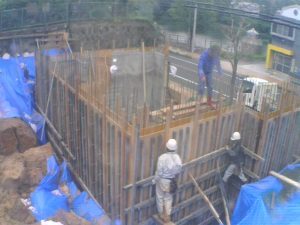

1092018/08/11

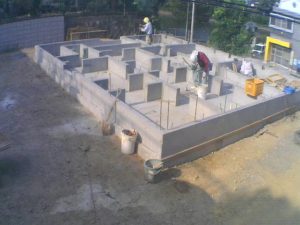

型枠を解体しています。

1102018/08/11

基礎工事完了!

1112018/08/17

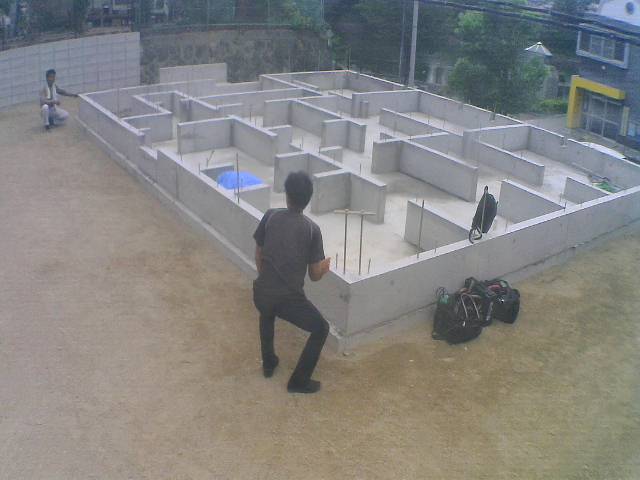

夏季休暇が終わり、今日から大工工事開始です。
墨出し中。

1122018/08/17

ホールダウンアンカーも全て問題なく設置出来てます。

1132018/08/17

整地も休みの間に出てきて終わらせたようです。
キレイになっています。

1142018/08/18

床下の配管を先行します。

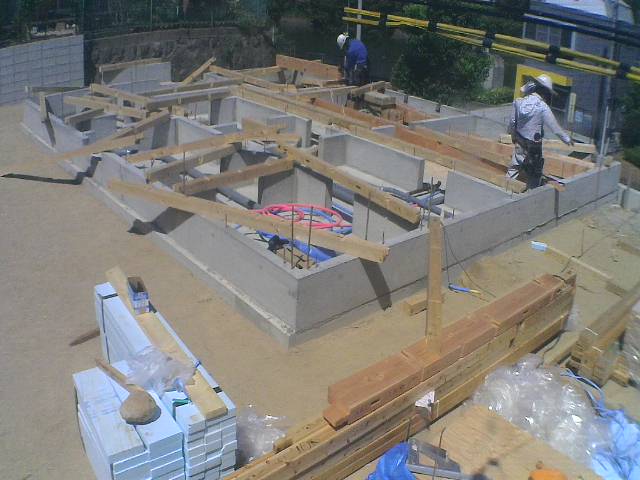

1152018/08/18

地鎮祭を行いました。
お盆を過ぎてから暑さが少し和らいだようですね。
木陰に居れば風が気持ちいいです。

1162018/08/18

WEBカメラの画像です。
土台にアンカーの穴を空けて行きます。

1172018/08/18

基礎パッキンを挟んで土台を乗せて行きます。

1182018/08/18

土台が基礎に乘りました。
今日の作業はここまで。

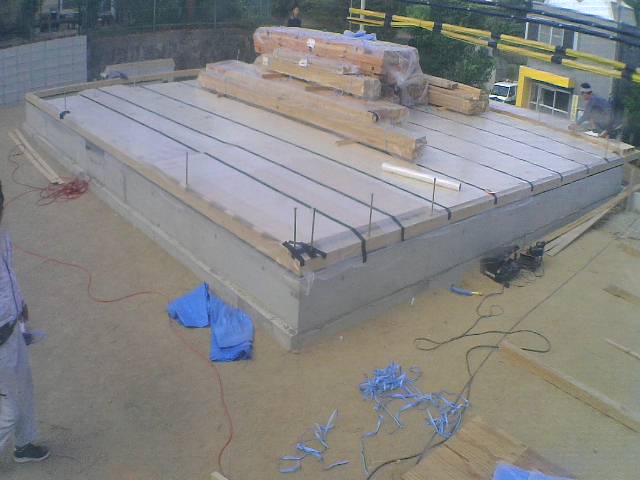

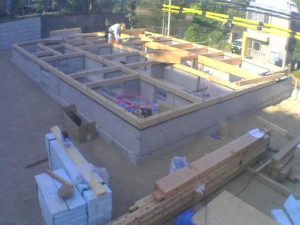

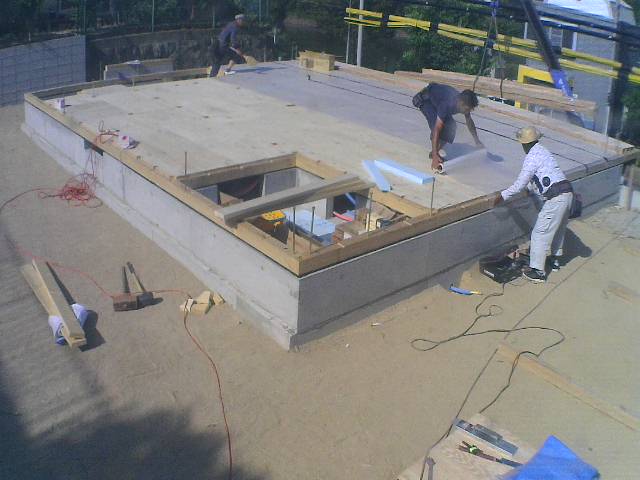

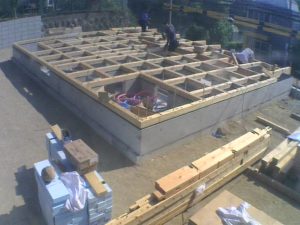

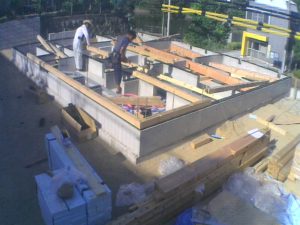

1192018/08/20

大引きを取り付け。
綺麗なグリッドが出来上がりました。

1202018/08/20

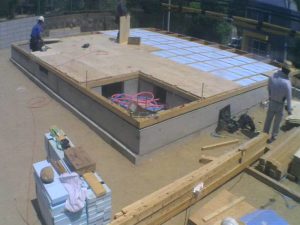

RC造と木造の混構造となります。
バルコニー部分は木造でオーバーハング。

1212018/08/20

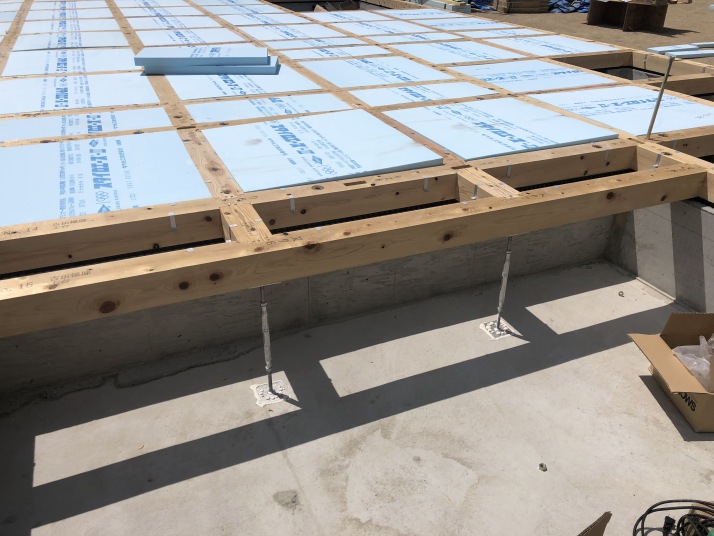

1階床下の断熱材を施工。

1222018/08/20

大引きは鋼製束で支えています。

1232018/08/20

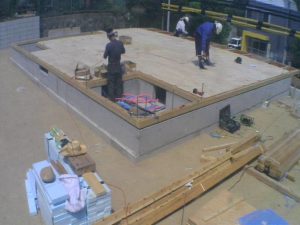

構造用合板を施工。

1242018/08/20

CN75@150で釘留めします。

1252018/08/20

防水用のラッピング。

1262018/08/20

2階から上の材料を搬入。

1272018/08/20

WEBカメラで1日の流れがすべて記録されています。

1282018/08/20

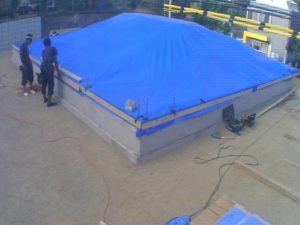

ブルーシートで覆って台風に備えます。
台風19号がきてるので上棟を延期しましたが20号がまたすぐに来るようですね。
大した影響が出ないことを祈るばかりです。

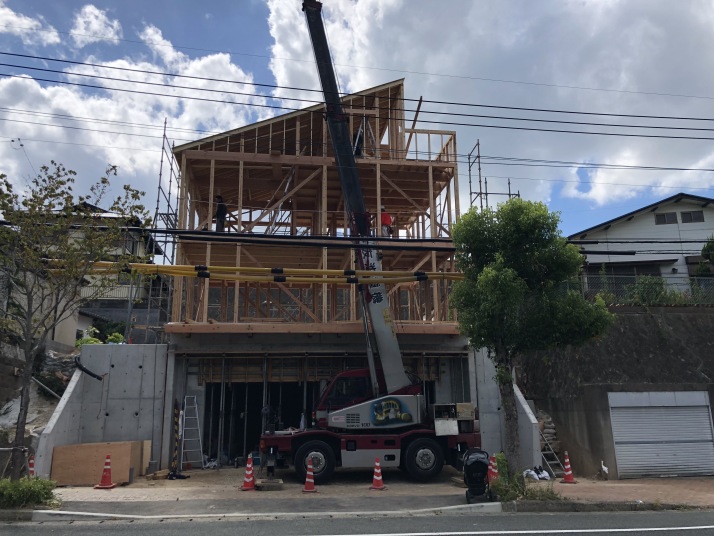

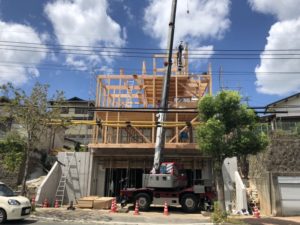

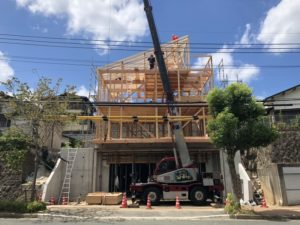

1292018/08/24

台風で少し延期しましたが、今日は棟上げです。
クレーンがきています。

1302018/08/24

1階の柱を立てて2階の床梁を乗せて行きます。

1312018/08/24

2階の床梁を羽子板ボルトで堅結します。
この建物は道路面が地下、1段上がった部分が1階です。

1322018/08/24

2階の床に構造用合板を貼りました。
2階から上の材料をクレーンで運びます。

1332018/08/24

2階の柱を立てます。

1342018/08/24

2階小屋(3階床)の梁を施工。

1352018/08/24

小屋組みまで終わりました。

1362018/08/24

上の段に上って撮影。
ここから見たら普通の木造2階建てです。

1372018/08/24

ロフトの床に構造用合板を貼りました。
更に上の材料をクレーンで運びます。

1382018/08/24

小屋束を立てます。

1392018/08/24

母屋を下から順番に取り付けます。

1402018/08/24

棟を乗せました。祝!上棟♪

1412018/08/24

雲筋交いで垂直になるように固定。

1422018/08/24

垂木を施工します。

1432018/08/24

この現場は電線が近いので、手前に足場を立てるとクレーンが使えないので、手前側には足場がありません。
安全第一なのはわかっているのですが、誰かがやらないと仕事は進みません。

1442018/08/24

垂木の施工完了!

1452018/08/24

5階の床に匹敵する高さです。
見ているこっちの方が恐ろしい・・・^^

1462018/08/24

お施主様から振る舞っていただいたお弁当。
美味しくいただきました^^

1472018/08/24

午後の部スタート。
野地板を貼ります。

1482018/08/24

屋上は一部分がバルコニーです。

1492018/08/24

今日の予定は終了ですが、時間が少し余ったので筋交いを施工。大工10人居るのでやれるだけのことを進めます。

1502018/08/24

16時。片付けて今日の作業は終了です。

1512018/08/27

筋交いと金物を取り付けて行きます。

1522018/08/27

2階全景です。

1532018/08/31

筋交いと面材を組み合わせた耐力壁が何カ所かあります。
サッシの枠開口も済んでますね。

1542018/08/31

面材は大建のダイライト9mmを使用。

1552018/08/31

バルコニーの下地も出来ています。

1562018/08/31

地下の型枠を外しました。

1572018/09/03

サッシの取り付けが終わりました。

1582018/09/03

ガスコンセント用の配管です。

1592018/09/06

今日は中間検査でした。
無事に合格しています。

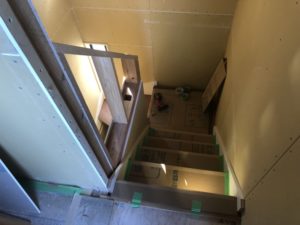

2階の室内です。
このハシゴを上ると↓

1602018/09/06

ロフト部分です。
次は断熱材の施工ですね。

1612018/09/11

屋根の断熱材を施工中。
通気層を確保する通気くんを取り付けています。

1622018/09/13

壁の断熱材を施工中。

1632018/09/13

屋根の断熱材も進んでいます。

1642018/09/15

屋根の断熱材の施工完了!

1652018/09/18

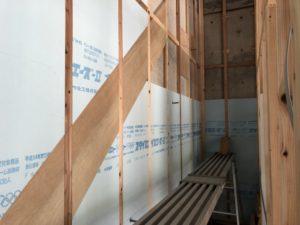

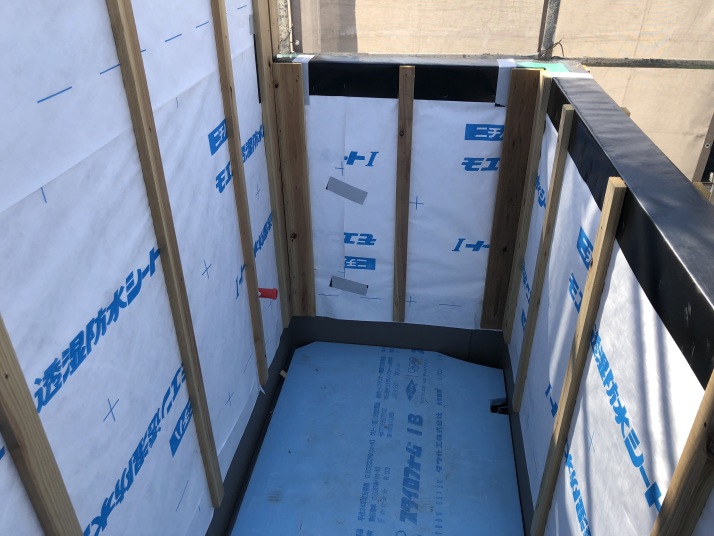

外部は透湿シートを貼りました。

1662018/09/18

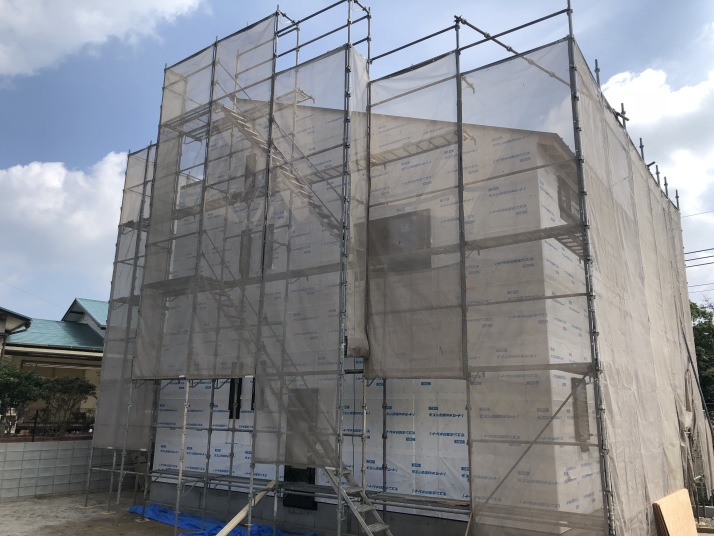

屋根ガルバリウムの施工も終わっています。

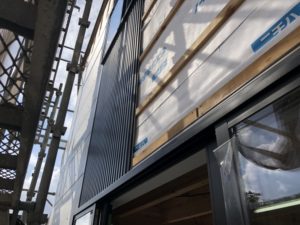

1672018/09/19

外壁の通気胴縁を施工中。

1682018/09/21

外部は透湿シートと胴縁まで終わりました。
これで雨が降っても濡れなくなりました。

1692018/09/21

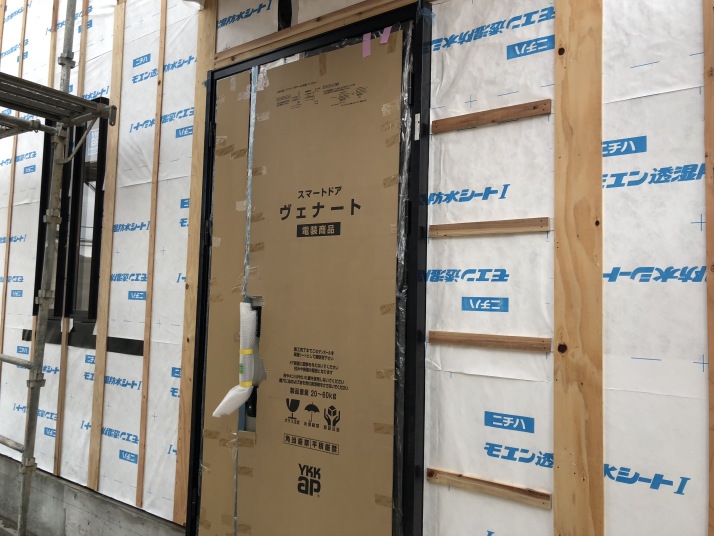

玄関ドアが付きました。
これで戸締り可能になりました。

1702018/09/21

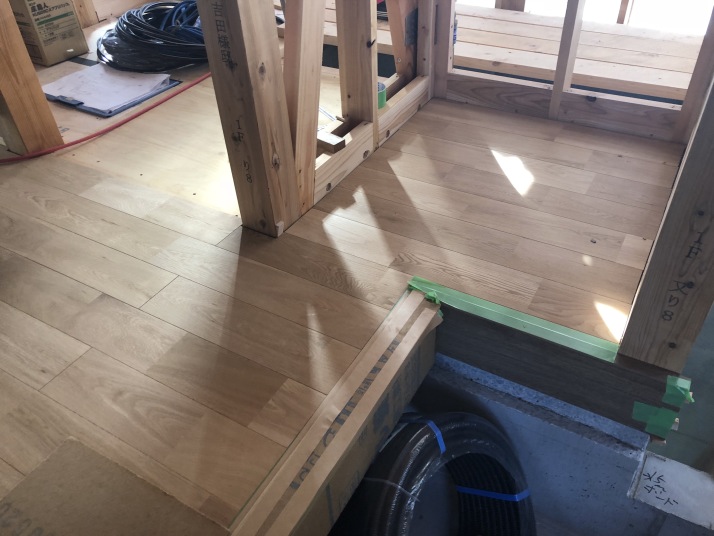

室内はフローリングを施工中です。
お施主さま支給の集成無垢フロアです。

1712018/09/23

ロフトのフローリングの施工完了!

1722018/09/25

1階のフローリングを貼っています。

1732018/09/27

外壁面の断熱材も施工が進んでいます。

1742018/09/27

2階のトイレと洗面台の配管です。

1752018/09/27

2階も壁の断熱材を施工中。

1762018/09/27

屋上バルコニーです。
水栓はこの位置にしかつかないようです。

1772018/09/27

足場で見えませんが屋上からの景色は良さそうですね。

1782018/09/29

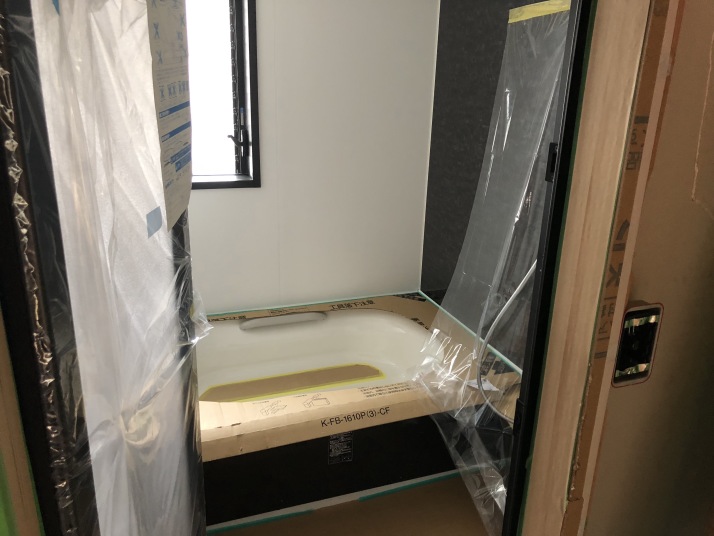

ユニットバスの施工完了!

1792018/10/01

サイディングを貼り始めました。

1802018/10/03

2日で1面終わりました。
貼り始めたら早いです。

1812018/10/06

エアコンの壁内隠蔽配管です。

1822018/10/06

このように壁の中を通してますので外にダクトカバーや配管が見えません。
新築時にしか出来ない技です。

1832018/10/06

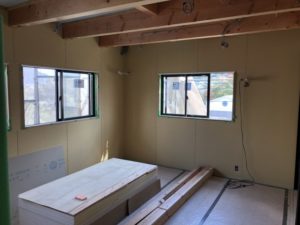

2階の室内です。
壁の石膏ボードが終わり、天井をこれから組みます。

1842018/10/06

外部は金属サイディングを貼っています。

1852018/10/09

外部階段の型枠を作っています。

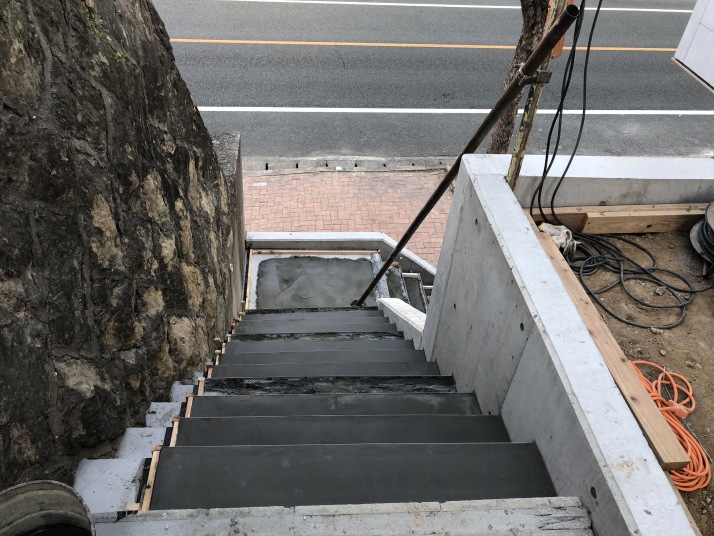

1862018/10/12

2階は天井の野縁を組んでいます。

1872018/10/12

勾配屋根の部分も垂木の下に野縁を組みました。

1882018/10/12

階段の工事です。
地下~1階に上がる階段はコンクリートが結露するので断熱材を入れてます。

1892018/10/13

屋上から2階へ下りる階段です。
全部で3か所階段があるのでここを作るだけでも手が掛かりますね。

1902018/10/23

1階天井の野縁を施工中。

1912018/10/25

1階の天井施工完了。

1922018/10/25

1~2階の階段を架けています。

1932018/10/25

外部は雨樋を施工しました。
明日は足場解体です。

1942018/10/26

足場解体しました。

1952018/10/26

大きな建物です。

1962018/10/26

屋上からの眺めもこの通り。

1972018/10/30

クロス工事が始まりました。
ボードの継ぎ目をパテで処理しています。

1982018/11/01

クロスを一部づつ貼始めました。

1992018/11/01

1階は和室を造作中です。
大工さん泊まり込みでやってますね^^;

2002018/11/01

外部は基礎の巾木を仕上げています。

2012018/11/03

2階のクロスもどんどん進んでいます。

2022018/11/05

1階はパテ処理中。

2032018/11/05

外部階段を作っています。

2042018/11/05

地下の電動シャッターも付きました。

2052018/11/08

地下から1階への階段です。
ここは土足で登ってくるのでノンスキッドを貼ります。

2062018/11/10

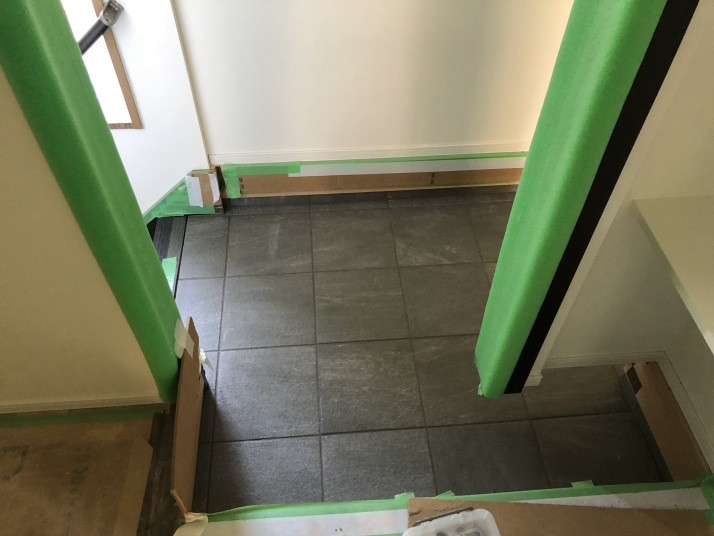

玄関土間のタイルを貼りました。

2072018/11/12

地下の遮煙ドアもようやくつきました。
なんでこんな時間掛かるのか1ケ月位待たされました。
今週末はお引き渡しなのでラストスパート中です。

2082018/11/13

地下車庫の土間コンクリートを打ちました。

2092018/11/15

室内はようやく美装です。

2102018/11/19

歩道のインターロッキングをやり替えています。

2112018/11/21

インターロッキングの補修完了!
新しいところはそのうちなじんでくるでしょう。

2122018/12/05

ようやく写真の整理が出来たので室内のWEB内覧です。
玄関は巾1365mm
リビングの入り口は天井までのハイドアになっています。

2132018/12/05

地下から玄関まで上がってこれる内部階段があります。

2142018/12/05

玄関の横からも和室へアクセスできます。

2152018/12/05

小上がりの和室なので、段差の下も有効に活用。
釣り竿とか長物を収納できますね。

2162018/12/05

リビング側から和室を見たところです。
300mmの小上がりになっています。

2172018/12/05

タタミはへりなしの琉球タタミ。
段差部分に引き出しを仕込んでいます。

2182018/12/05

リビングです。
フローリングはお施主様の支給品の無垢フロアです。

2192018/12/05

システムキッチンもお施主さま支給品です。
オーダーメイドですので凄くお高いようです。

2202018/12/05

シンクとクッカーが分かれているキッチンは当社初ですね。

2212018/12/05

洗面台はLIXIL製

2222018/12/05

浴室もリクシル製です。1620サイズ

2232018/12/05

キッチンの横にはパントリーがあります。

2242018/12/05

インターホンや給湯器のリモコンはニッチ内に設置。

2252018/12/05

パントリーです。
固定の棚板と可動棚を組み合わせて作っています。

2262018/12/05

1階のトイレです。
TOTOのタンクレスとLIXILの壁面収納です。

2272018/12/05

2階へ上がる階段です。
こちらはLIXIL製です。

2282018/12/05

2階のホールに洗面台が設置してあります。

2292018/12/05

2階にはドアが2箇所。
正面はドアなしです。

2302018/12/05

2階洋室です。

2312018/12/05

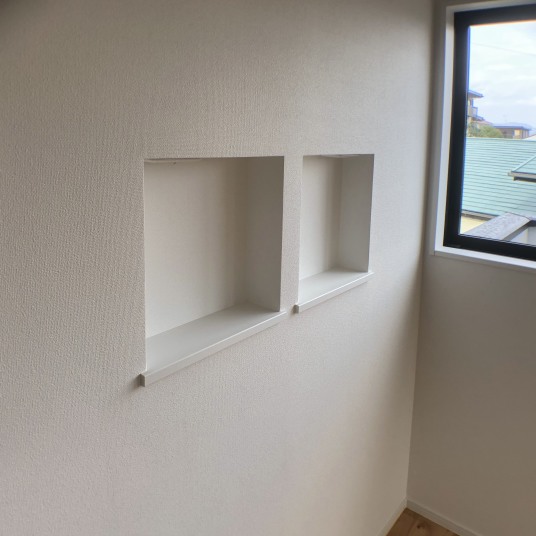

ニッチを並べて2つ造作。

2322018/12/05

2階のトイレです。
腰壁にはアイカセラールを貼っています。

2332018/12/05

2階の廊下を進んだ一番奥はこのように大きな空間となっています。

2342018/12/05

屋根の勾配の中にロフトを作っています。
このタイプのロフトは福岡市では現在NGです。
宗像市もその内規制がかかると思います。

2352018/12/05

ロフトです。天井高1400mmで容積率に不算入となります。

2362018/12/05

2階から更に上に上がる階段があります。

2372018/12/05

屋上のバルコニーへ出れます。

2382018/12/05

屋上からの眺めです。
地下~屋上までなので4階に匹敵する高さですね。

2392019/04/01

外観の撮影をずっと出来てなかったのですが、先日ようやく行って来ました。

2402019/04/01

もう入居されてしばらく経ってます。
DIY好きなご主人が室内に面白いものを造られてました。
一番最初にお問合せいただいたのが2017年2月なので、もう2年経ってるのですね。
結構大変な現場だったのでなんかあっという間に感じます。
以上で現場レポート終了です。

新着施工事例

  1. MNB邸
PAGE TOP
